ACTivating InnoVative IoT smart living environments for AGEing well

Periodic Reporting for period 3 - ACTIVAGE (ACTivating InnoVative IoT smart living environments for AGEing well)

Período documentado: 2019-07-01 hasta 2020-09-30

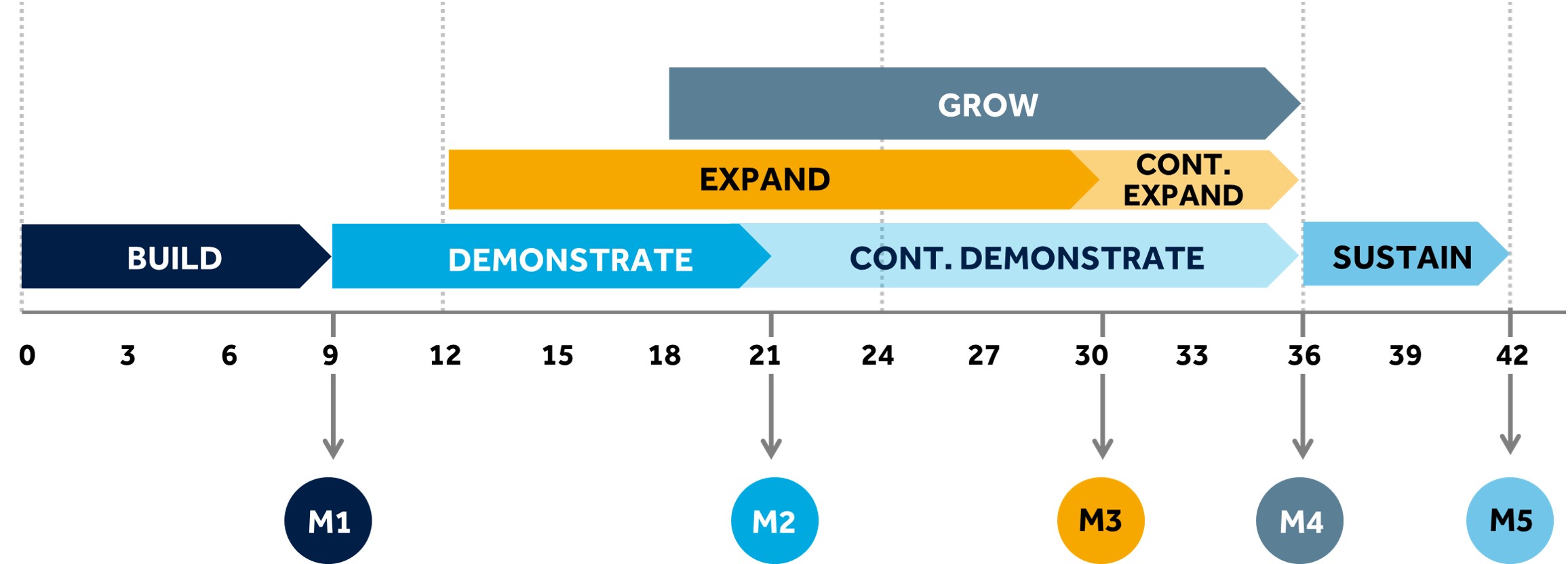

description-of-the-main-activities-of-the-innovation-path-for-each-innovation-track.jpg
